耐酸磚施工工藝流程圖及注意事項

發布時間:2018/4/17 15:03:00 點擊率: 來源:Aimee 作者:榮盛耐材

  一、耐酸磚貼鋪部分應按下列程序進行

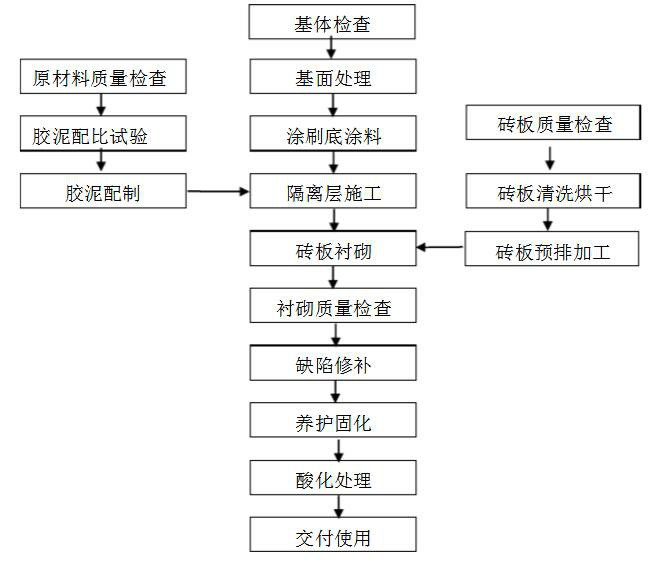

  耐酸磚施工工藝流程圖

  貼鋪耐酸瓷磚注意事項:

  進行襯砌瓷磚時,磚板錯縫排列,同層磚縫應錯開磚板寬度的1/3~1/2;采取揉擠法襯磚,灰縫應飽滿密實,灰縫表面隨時壓光;立面磚連續襯砌高度,應與膠泥膠凝時間相適應,防止砌體受壓變形;平面襯磚,應防止滑動;襯磚結合層厚度為6-8㎜,縫寬為3-4㎜。

  二、耐酸磚貼鋪基體檢查與驗收:

  1、磚板貼鋪為混凝土基礎,這些基體于施工前按照有關規定或標準進行檢查驗收,合格后方可進行施工。

  2、混凝土的表面堅固、密實、平整,不應有起砂、裂縫、蜂窩、麻面等缺陷。

  3、表面的平整度以2米直尺檢查,允許空隙不應大于5㎜,坡度應符合設計規定。

  4、混凝土固化完全,表面20㎜內的含水量應小于6%。

  5、施工表面清潔,不得留有浮灰、水泥渣、鋼筋等殘留物。

  6、凡穿過耐酸磚貼鋪層的管道、套管、預留孔、預埋件等均應于磚板貼鋪前完成。

  三、耐酸磚鋪砌時的表面處理:

  為了增加膠泥與基體的粘結強度,基體的施工表面于施工前進行表面處理,以清除酸化處理交付使用養護固化基體檢查基面處理涂刷底涂料隔離層施工磚板襯砌襯砌質量檢查缺陷修補原材料質量檢查磚板清洗烘干膠泥配制膠泥配比試驗磚板預排加工磚板質量檢查油污、灰塵等,并用吸塵器、干燥潔凈的壓縮空氣或刷子清除粉塵。

  1、混凝土基體表面處理:

  施工前應將表面的浮灰、水泥渣及疏松部位清理干凈,基層表面處理宜采用砂輪或鋼絲刷等打磨表面,然后用干的軟毛刷、壓縮空氣或吸塵器清理干凈。混凝土表面的含水率如大于6%,則應在40—60℃下烘干三晝夜,直到含水率小于6%為止。對于混凝土表面大于0.50㎜裂縫,直徑超過2㎜的蜂窩應進行修補。

  2、隔離層表面處理:隔離層的表面處理,應按照各種隔離層施工時表面的要求選用表面處理的方法與等級。
